Увеличить мощность электричества на участке ИЖС в Подмосковье в 2026 году стоит от нескольких тысяч рублей по льготной ставке до нескольких сотен тысяч по стандартному тарифу — цена зависит от того, сколько дополнительных киловатт нужно и относитесь ли вы к льготной категории заявителей. Разбираем, чем эта процедура отличается от первичного подключения участка и как не переплатить.

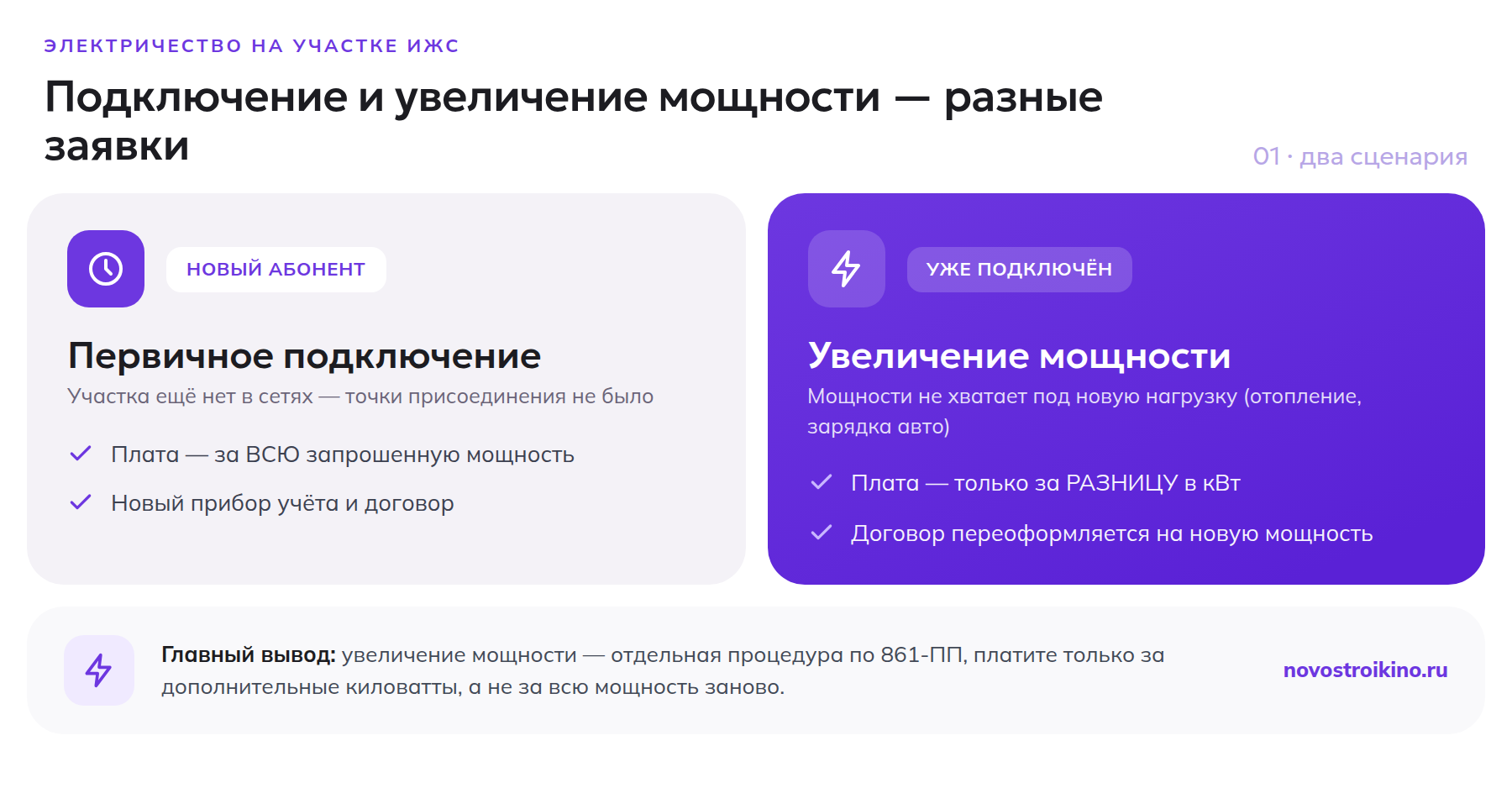

Чем увеличение мощности отличается от первичного подключения
Если участок уже подключён к электросетям — на нём стоит прибор учёта, есть действующий договор энергоснабжения — то заявка на увеличение мощности оформляется не как подключение «с нуля», а как отдельная процедура техприсоединения к УЖЕ существующей точке. Юридически это регулируется теми же Правилами технологического присоединения (Постановление Правительства РФ № 861), что и обычное подключение: увеличение максимальной мощности ранее присоединённых энергопринимающих устройств прямо отнесено к случаям техприсоединения, а не к «донастройке» существующего договора.
Разница в другом. При первичном подключении участка к электричеству заявитель платит за всю запрашиваемую мощность — например, за 15 кВт целиком. При увеличении мощности плата начисляется только за разницу между уже присоединённой мощностью и новой запрошенной: если на участке уже было 5 кВт, а нужно стало 15 кВт, оплачивается техприсоединение именно 10 «новых» киловатт, а не всех пятнадцати заново.
Типичный повод для увеличения мощности — переход на электрическое отопление загородного дома или установка электрокотла, теплового насоса, зарядной станции для электромобиля, бани с электрической печью. Старой дачной мощности в 3–5 кВт для такой нагрузки не хватает, и без увеличения автомат на вводе будет постоянно отключаться.
Подберём варианты для вас
Эксперт Новостройкино поможет подобрать объект по вашим критериям
Сколько стоит увеличение мощности в 2026 году
Плата за техприсоединение в Московской области ежегодно устанавливается отдельным распоряжением Комитета по ценам и тарифам Московской области — на 2026 год действует распоряжение № 300-Р от 28.11.2025 «Об установлении стандартизированных тарифных ставок, формул платы и льготной ставки за 1 кВт запрашиваемой максимальной мощности». По данным тарифной страницы Россети Московский регион и профильных калькуляторов техприсоединения, стандартная ставка по Московской области в 2026 году составляет ориентировочно 11–24 тысячи рублей за каждый дополнительный кВт — конкретная цифра зависит от ступени напряжения (0,4 кВ или выше) и удалённости точки присоединения от границы участка.
Для льготной категории заявителей — а это, в частности, физлица, увеличивающие мощность энергопринимающих устройств, используемых для бытовых нужд, в пределах суммарно до 15 кВт, — действует отдельная сниженная ставка, около 1000–1100 рублей за кВт. Право на льготную ставку одноразовое: если участок уже подключался по льготе, повторно воспользоваться ею для увеличения той же точки нельзя.
| Параметр | Первичное подключение | Увеличение мощности |
|---|---|---|
| За что платите | За всю запрашиваемую мощность | Только за разницу (приращение) кВт |
| Стандартная ставка, 2026 | ~11–24 тыс. ₽/кВт | ~11–24 тыс. ₽/кВт |
| Льготная ставка | ~1000–1100 ₽/кВт (разово, до 15 кВт) | ~1000–1100 ₽/кВт, если льгота ещё не использована |
| Нужен прибор учёта | Устанавливается впервые | Уже есть, менять не обязательно |
| Договор энергоснабжения | Заключается новый | Действующий переоформляется на новую мощность |

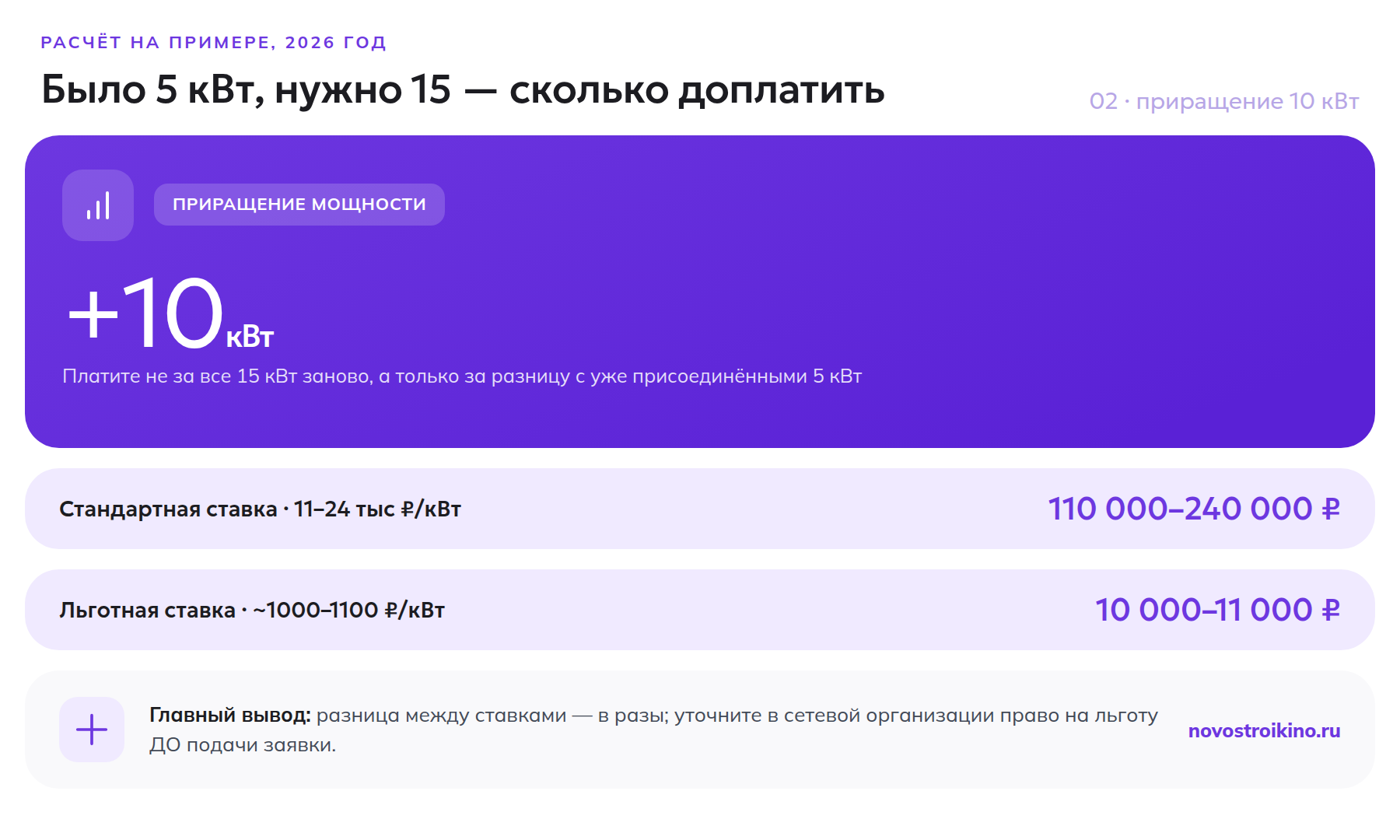

Расчёт на примере: было 5 кВт, нужно 15 кВт
Дачный дом изначально подключён на 5 кВт — типичная мощность для старого садового участка. Владелец решил перейти на электроотопление и запросил увеличение до 15 кВт. Приращение — 10 кВт.
- По стандартной ставке (11–24 тыс. ₽/кВт): доплата составит примерно от 110 000 до 240 000 рублей за 10 «новых» киловатт.
- Если льгота на этом участке ещё не использовалась и увеличение укладывается в суммарные 15 кВт для бытовых нужд: доплата — около 10 000–11 000 рублей за те же 10 кВт.
Разница в разы объясняет, почему перед подачей заявки стоит уточнить в сетевой организации, положена ли льготная ставка именно на вашем участке — переплата за невнимательность здесь исчисляется сотнями тысяч рублей.
Разброс стандартной ставки (11–24 тыс. ₽/кВт) объясняется тем, что распоряжение № 300-Р задаёт не единую цифру, а сетку ставок по уровню напряжения и удалённости точки присоединения от границ участка: чем дальше участок от существующей подстанции или опоры, тем выше ставка за кВт, поскольку в неё закладывается часть расходов на строительство сетевой инфраструктуры. Точную ставку для конкретного адреса сетевая организация указывает в технических условиях, которые прикладываются к договору — свериться с ней стоит до подписания, а не после.
Сколько киловатт реально нужно дому
Частая ошибка — заказывать увеличение «с запасом на всякий случай» и переплачивать за лишние киловатты, которые потом простаивают. Мощность считается не по площади дома, а по сумме одновременно работающих мощных потребителей: электроплита, электрокотёл или тепловой насос, бойлер, тёплые полы, зарядная станция для автомобиля. Ориентировочные цифры по паспортным данным типового оборудования — с поправкой на то, что не всё включается разом:
| Потребитель | Типичная мощность |
|---|---|
| Электрический котёл отопления (дом 100–150 м²) | 9–15 кВт |
| Электроплита / варочная поверхность | 7–10 кВт |
| Бойлер накопительный | 2–3 кВт |
| Тёплый пол (на всю площадь дома) | 3–6 кВт |
| Зарядная станция для электромобиля | 3,5–11 кВт |
| Освещение и бытовая техника | 2–4 кВт |
Для дома с электроотоплением суммарная потребность обычно укладывается в 15 кВт — именно поэтому большинство заявок на увеличение мощности рассчитаны на порог до 15 кВт, где ещё действует льготная ставка. Если планируется электроотопление ПЛЮС зарядная станция ПЛЮС мощная сауна одновременно, разумнее заказать техническую консультацию у сетевой организации до подачи заявления — превышение 15 кВт переводит заявителя на стандартный (не льготный) тариф уже на весь объём, а не только на превышение.
Какие документы нужны для заявки на увеличение мощности
Заявка подаётся в сетевую организацию, к которой фактически подключён участок (для большинства направлений Подмосковья это Россети Московский регион), — на сайте компании, через личный кабинет, портал госуслуг или лично в клиентском офисе. С 2026 года весь документооборот по техприсоединению, включая договор и акт о выполнении технических условий, ведётся в электронном виде.
- Заявление на увеличение мощности с указанием текущей и требуемой мощности;
- Копия документа, удостоверяющего личность заявителя;
- Правоустанавливающий документ на участок или дом (выписка из ЕГРН);
- Номер и дата ранее заключённого договора техприсоединения (если сохранился);
- Однолинейная схема электроснабжения объекта — обычно готовит сетевая организация или привлечённый электрик;
- Доверенность, если документы подаёт представитель.

Vision
Московская область, Истра городской округ, деревня Котово
Застройщик: Villagio Estate
Перейти →Сроки: сколько ждать увеличения мощности
Срок технологического присоединения зависит от категории надёжности и удалённости точки от существующих сетей: для большинства бытовых заявок мощностью до 15 кВт при удалении не более 300 м в границах населённого пункта (500 м вне его) — до полугода с момента заключения договора. Для более сложных случаев, где сетям требуется реконструкция или строительство нового участка линии, срок увеличивается до года и больше.
Оплата вносится поэтапно: часть — при заключении договора, остальное — по мере выполнения этапов техприсоединения, конкретную разбивку сетевая организация указывает в договоре.
Что делать, если сетевая организация отказывает или затягивает срок
Отказ в увеличении мощности возможен, если у сетевой организации физически нет резерва мощности на ближайшей подстанции — тогда присоединение требует реконструкции сетей за счёт инвестиционной программы сетевой компании, а не заявителя. Формально сетевая организация не вправе отказать в заключении договора техприсоединения вовсе — она обязана его заключить, но если резерва нет, в договоре фиксируется более длительный срок, соответствующий инвестиционной программе, вместо стандартных нескольких месяцев.
Второй частый повод для задержки — неполный пакет документов или расхождения в данных о собственнике участка с тем, что зафиксировано в предыдущем договоре техприсоединения (например, участок сменил владельца, а договор оформлен на прежнего). В этом случае сетевая организация приостанавливает рассмотрение и запрашивает донесение документов — стоит сразу приложить свежую выписку из ЕГРН, чтобы не терять время на повторный запрос.
Если срок нарушен без объективных причин, заявитель вправе обратиться с жалобой в территориальное управление ФАС России — нарушение сроков техприсоединения физлиц является основанием для административной ответственности сетевой организации. Прежде чем жаловаться, стоит запросить у сетевой организации официальный ответ о причинах задержки — часто вопрос решается уточняющим звонком без формальной жалобы. На время ожидания увеличения мощности для критичных нагрузок (насос скважины, отопительный котёл) имеет смысл держать резервный источник электроснабжения — генератор или ИБП.

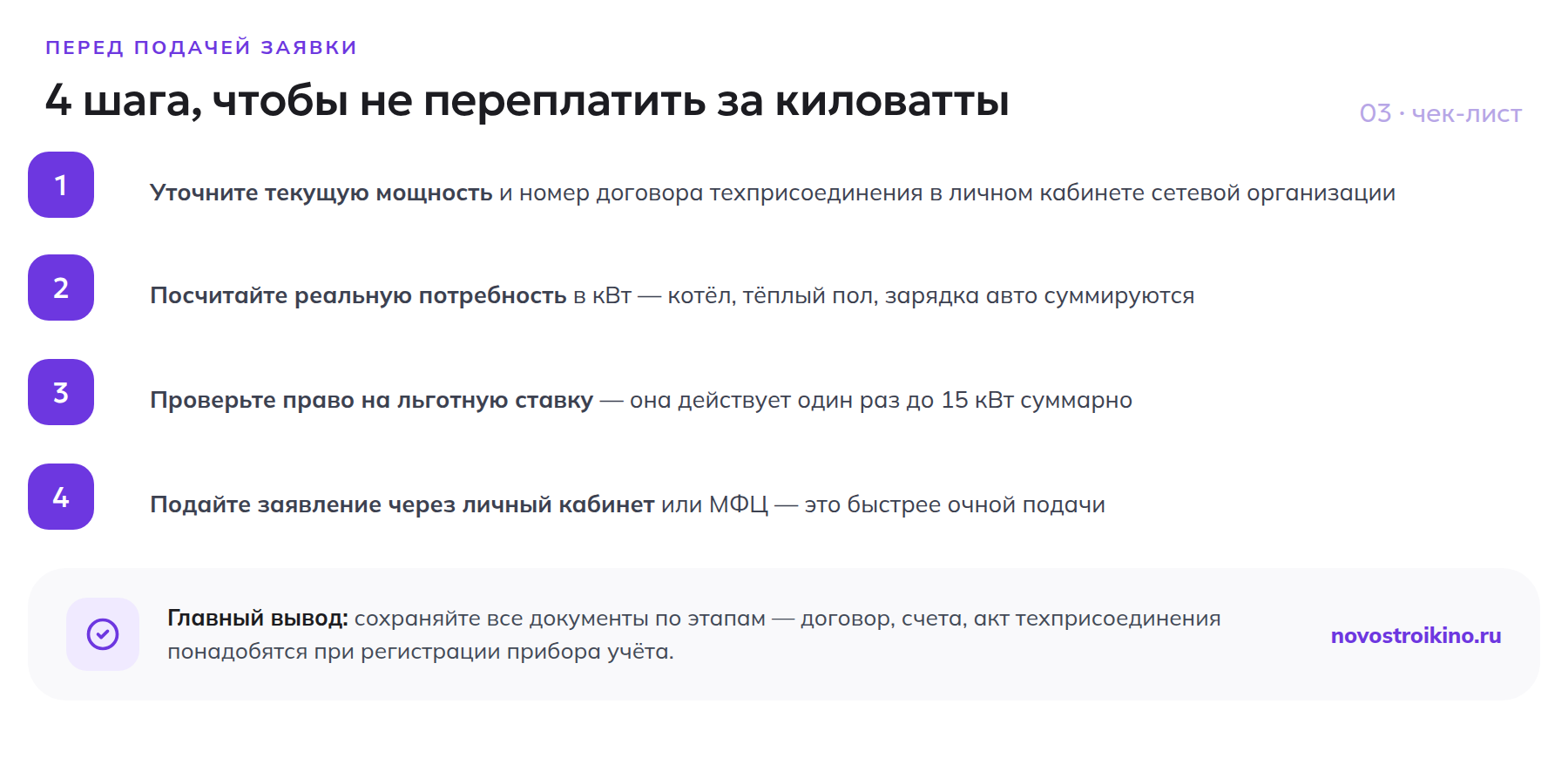

Чек-лист перед подачей заявки на увеличение мощности
- Уточните в личном кабинете сетевой организации текущую присоединённую мощность и номер действующего договора техприсоединения;
- Посчитайте реальную потребность в кВт с запасом — электрокотёл, тёплый пол, зарядная станция для авто и кухонная техника суммируются;
- Узнайте, использовалась ли на участке льготная ставка ранее — повторно она не действует;
- Подайте заявление через личный кабинет сетевой организации или МФЦ — это быстрее очной подачи;
- Сохраняйте все документы по этапам: договор, счета на оплату, акт технологического присоединения — они понадобятся при регистрации изменений в приборе учёта.
Частые вопросы
Сколько стоит увеличить мощность электричества на участке ИЖС в Подмосковье в 2026 году?
По стандартной ставке — ориентировочно 11–24 тысячи рублей за каждый дополнительный кВт в зависимости от удалённости точки присоединения. По льготной ставке (для бытовых нужд, суммарно до 15 кВт, если льгота ранее не использовалась) — около 1000–1100 рублей за кВт.
Чем увеличение мощности отличается от первичного подключения?
При первичном подключении участка оплачивается вся запрашиваемая мощность целиком. При увеличении уже присоединённой мощности плата начисляется только за разницу между новой и старой мощностью — это отдельная, более дешёвая по факту процедура.
Какие документы нужны для заявки на увеличение мощности?
Заявление с указанием текущей и требуемой мощности, паспорт, выписка из ЕГРН на участок или дом, данные ранее заключённого договора техприсоединения и однолинейная схема электроснабжения объекта.
Сколько ждать увеличения мощности после подачи заявки?
Для типовых бытовых заявок до 15 кВт при удалении точки присоединения не более 300–500 м — обычно до полугода с момента заключения договора. Если сетям требуется реконструкция, срок может увеличиться до года и более.
Кому положена льготная ставка при увеличении мощности?
Физлицам, увеличивающим мощность энергопринимающих устройств для бытовых нужд в пределах суммарно до 15 кВт — при условии, что льготная ставка ранее не применялась на этом же участке.
