Уведомление о начале строительства дома ИЖС в Подмосковье: как подать и что будет, если этого не сделать

3627
5 мин
Уведомление о начале строительства дома ИЖС в Подмосковье: как подать и что будет, если этого не сделать

Построить дом на участке ИЖС и не оказаться в итоге хозяином «самостроя» — задача не только строительная, но и бумажная. С 2018 года разрешение на строительство частного дома отменили, но взамен ввели уведомительный порядок: администрация должна знать о вашей стройке заранее, иначе готовый дом рискует оказаться вне закона. Разбираемся, кому и когда нужно подавать уведомление, что писать, сколько это займёт и — главное — чем грозит стройка без него.

Уведомление вместо разрешения: что изменилось и зачем это нужно

С 4 августа 2018 года порядок регулирует статья 51.1 Градостроительного кодекса РФ: вместо разрешения на строительство собственник участка направляет в администрацию уведомление о планируемых параметрах дома. Это не формальность для галочки — на основании уведомления муниципалитет проверяет, вписывается ли будущий дом в градостроительный регламент территории, и либо соглашается, либо присылает уведомление о несоответствии.

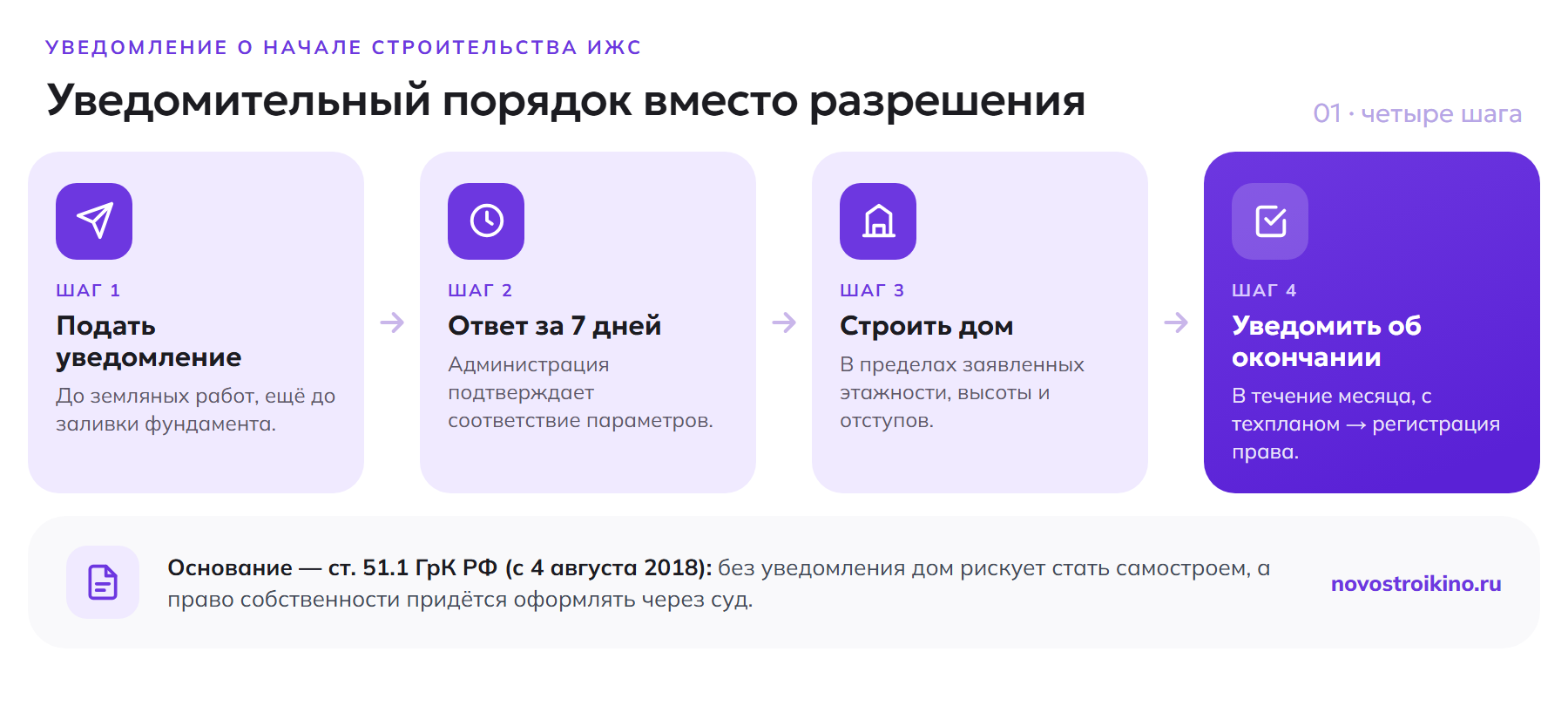

Уведомительный порядок ИЖС в 4 шага: подать уведомление до работ, ответ администрации за 7 дней, строить, уведомить об окончании с техпланом

Правило касается объектов ИЖС и садовых домов не выше 20 метров, не более трёх надземных этажей и не предназначенных для раздела на квартиры. Если планируете строить именно такой дом на участке под ИЖС или в СНТ — разница между СНТ и ИЖС здесь принципиальна для дальнейшей регистрации — уведомление обязательно.

Когда подавать и что будет считаться нарушением

Подать уведомление нужно до начала земляных и строительных работ на участке. На практике это значит: не заливайте фундамент, пока не получили от администрации уведомление о соответствии параметров объекта установленным нормам. Формально стройка без такого ответа уже считается ведущейся с нарушением порядка, даже если сам дом впоследствии окажется полностью законным по метражу и отступам.

Уведомление подаётся отдельно на реконструкцию, если вы меняете параметры уже существующего дома — надстраиваете этаж, увеличиваете площадь пристройкой. Косметический ремонт и работы, не затрагивающие несущие конструкции и внешние границы объекта, уведомления не требуют.

Как и куда подать: три способа

Уведомление о планируемых параметрах строительства можно подать тремя способами:

  • через личный кабинет на портале Госуслуг — самый быстрый вариант, форма электронная, подписывается усиленной квалифицированной или простой электронной подписью в зависимости от региона;
  • через МФЦ по месту нахождения участка;
  • лично в администрацию городского округа или направив уведомление заказным письмом с описью вложения.

К уведомлению прикладывают правоустанавливающие документы на участок (если прав нет в ЕГРН), схему планировочной организации земельного участка с указанием места размещения дома и, при необходимости, документы, подтверждающие полномочия представителя. Схему многие делают самостоятельно по кадастровому плану, но для сложных участков — с уклоном, рядом с охранными зонами — разумнее заказать её у кадастрового инженера, особенно если участок уже проходил межевание и есть точные координаты границ.

Что проверяет администрация и почему могут отказать

В течение 7 рабочих дней орган местного самоуправления обязан направить ответное уведомление — о соответствии параметров объекта установленным требованиям или о несоответствии с указанием причин. Чаще всего отказывают из-за нарушения минимальных отступов от границ соседних участков и красных линий, превышения предельной высоты или процента застройки, несоответствия виду разрешённого использования земли, а также если участок попадает в зону с особыми условиями использования территории (охранная зона газопровода, ЛЭП, водоохранная зона).

Прежде чем подавать уведомление, стоит заранее сверить план дома с нормативными отступами — это экономит месяц-два, которые иначе уйдут на переделку схемы и повторную подачу. Подробные нормативы для дома, бани, гаража и забора разобраны в отдельном материале об отступах от границ участка.

Положительное уведомление о соответствии действует 10 лет — этого запаса обычно хватает даже при небыстрой стройке, а при смене собственника участка право по уведомлению переходит к новому владельцу автоматически, повторно подавать не нужно.

После стройки: уведомление об окончании

Получить положительный ответ на старте — только половина процедуры. В течение месяца после завершения строительства нужно направить второе уведомление — об окончании строительства, приложив к нему технический план дома, подготовленный кадастровым инженером, и документ об уплате госпошлины. Именно на основании этого пакета администрация направляет документы на кадастровый учёт и регистрацию права собственности в Росреестр — самостоятельно ехать в МФЦ для регистрации не требуется, это делает орган власти в рамках межведомственного взаимодействия.

Если строительство финансировалось через счёт эскроу, порядок расчётов с подрядчиком и итоговая приёмка объекта банком идут параллельно с этой процедурой — детали устройства такой схемы для ИЖС смотрите в материале про эскроу-счета при строительстве дома.

Чем рискует тот, кто строит без уведомления

Что важно Со своевременным уведомлением Без уведомления
Регистрация права собственности Оформляется по итоговому уведомлению без суда Требует суда или административной легализации задним числом
Риск признания самостроем Минимальный при соблюдении параметров Реальный — вплоть до предписания о сносе
Постоянная регистрация (прописка) Возможна после ввода дома в оборот Невозможна до легализации объекта
Продажа, дарение, ипотека Без ограничений после регистрации Затруднены — банк и покупатель видят риски
Подключение газа, электричества по акту Стандартная процедура Часто требует дополнительных согласований

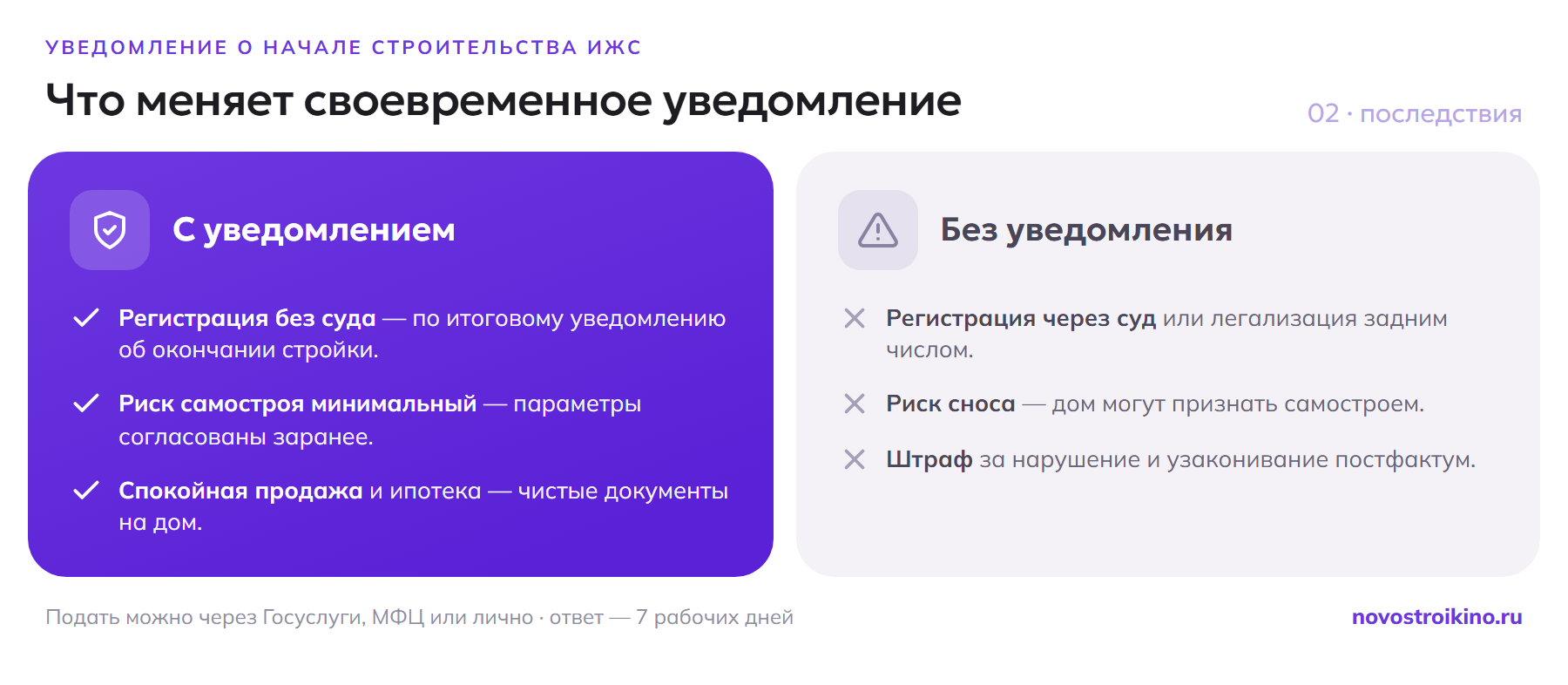

С уведомлением — регистрация без суда и минимальный риск самостроя; без уведомления — суд, риск сноса и штраф

С 2026 года муниципалитеты всё активнее сверяют данные аэрофотосъёмки и спутниковых снимков с реестром уведомлений — обнаружить неучтённую крышу стало заметно проще, чем несколько лет назад. Если несоответствие найдут раньше, чем вы успеете легализовать объект, дальнейший диалог с администрацией пойдёт по её инициативе, а не по вашей, что почти всегда хуже с точки зрения сроков и издержек.

Как узаконить дом, если уведомление не подавали

Если дом уже построен, а уведомления нет, есть два пути. Первый — подать уведомление задним числом как о начале и одновременно об окончании строительства, если параметры дома укладываются в нормативы; администрация в этом случае формально фиксирует уже существующий объект. Второй — судебный: признание права собственности на самовольную постройку возможно, если дом не нарушает права третьих лиц, не создаёт угрозу жизни и здоровью и в целом соответствует градостроительным и противопожарным нормам. Для участков и построек, попадающих под условия дачной амнистии, действует более простой упрощённый порядок оформления — правила и сроки актуальной программы разобраны в материале про дачную амнистию.

Оба варианта требуют времени и часто — участия кадастрового инженера и юриста, поэтому по деньгам и нервам подать уведомление до начала работ почти всегда дешевле, чем легализовывать готовый дом постфактум.

Что проверить перед подачей: короткий чек-лист

  • Вид разрешённого использования участка допускает жилищное строительство;
  • Параметры дома (этажность, высота, отступы) укладываются в градостроительный регламент территории;
  • Участок не входит в охранные и водоохранные зоны, ограничивающие застройку;
  • Схема планировочной организации участка подготовлена по актуальным координатам границ;
  • Правоустанавливающие документы на землю внесены в ЕГРН и доступны администрации в электронном виде.

Что делать в итоге

Подайте уведомление о планируемом строительстве до первого удара лопаты — через Госуслуги это занимает один вечер на подготовку документов и неделю на ответ администрации. Сверьте параметры дома с отступами и регламентом территории заранее, чтобы не получить отказ и не терять месяц на повторную подачу. И не откладывайте уведомление об окончании стройки на потом — без него дом технически не существует для Росреестра, а значит, недоступны ни прописка, ни продажа, ни спокойная ипотека.
